釧路でエクステリアを依頼するなら?進め方と着工時期の考え方
家を建てたあとや、駐車場と庭が手つかずのままになっているとき、エクステリア工事を頼もうかと考えはじめる方は多くいらっしゃいます。ところが実際に調べてみると、業者の一覧や見積もりサイトばかりが並び、自分が何を、誰に、いつ伝えればよいのかまでは見えてこず悩んでしまうでしょう。
釧路は冬の冷え込みが厳しく、地面が深く凍る地域です。そのため、本州向けに書かれた一般的な段取りをそのまま当てはめると、着工の時期を逃したり、想定していなかった費用が出たりします。
この記事では、依頼する側の視点で、依頼先の種類、問い合わせから完成までの流れ、釧路ならではの着工タイミング、相談前の準備、見積書の見方までを順にまとめました。
エクステリアと外構の違い、依頼できる工事の範囲
外構は門、塀、フェンス、駐車場の舗装といった構造物そのものと、それをつくる工事を指します。エクステリアは、それらを含めた敷地の外まわりの空間全体を指す言葉になります。実務の場面では、ほぼ同じ意味で使われる場合も少なくありません。
依頼できる工事の範囲は、思っているより広いと考えてください。当社の場合、カーポート、インターロッキング、物置き、フェンス・塀、車庫・ガレージ、アプローチ、人工芝・天然芝、ウッドデッキ・テラス、植樹・剪定などを施工メニューとして扱っています。
多くの方が意識しにくいのは、目に見える部分の下にある工事のほうです。舗装や構造物は、その下の路盤、つまり砕石などで固めた支持層と基礎の出来によって、仕上がりも寿命も変わってきます。
当社は建築工事と土木工事の一式、建築土木型枠工事、鉄筋工事、とび・土工・コンクリート工事を自社の事業として持っています。外構の下地や基礎にあたる部分まで一貫して扱えるのが強みです。規模の大小に関わらず、小さな工事から広い敷地まで対応しております。

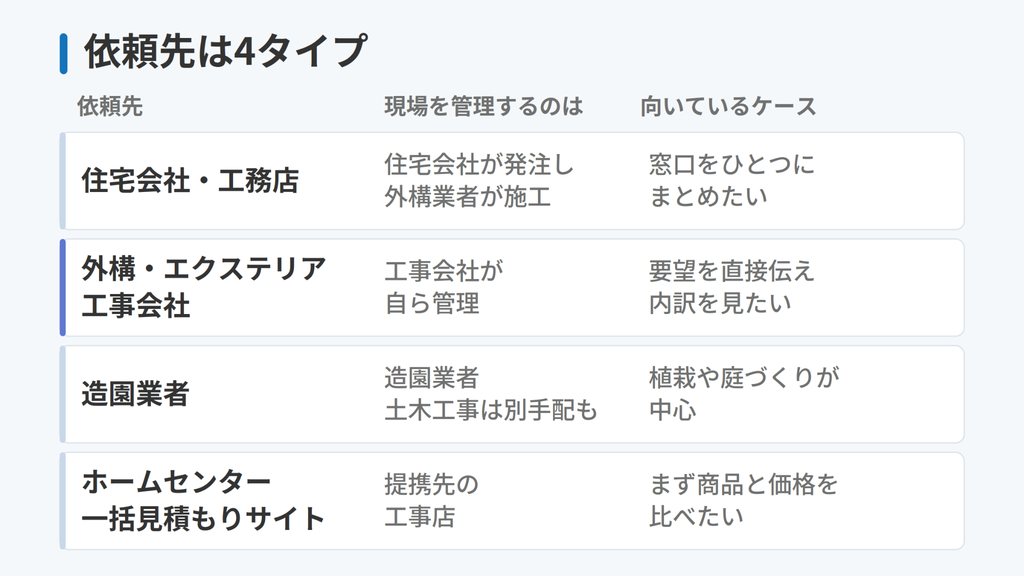

依頼先は4タイプ、違いは誰が現場を管理するか

依頼先を選ぶときの分かれ目は、価格でも知名度でもなく、誰が現場を管理するのかという一点にあります。同じ工事内容でも、窓口と施工者のあいだに何社入るかで、伝達の精度と責任の所在が変わってきます。
住宅会社や工務店を通して頼む
新築と同じ会社にまとめて頼む方法です。打ち合わせの窓口が一本化され、住宅ローンに外構費用を組み込める場合もあります。一方で、実際の施工は外構業者への発注になることが多く、中間の管理費が乗る形になります。
外構・エクステリアの工事会社に直接頼む
工事会社に直接依頼すると、要望が施工側へ直接届きます。金額の内訳も、どの工事にいくらかかっているかが見えやすくなるでしょう。自分で探す手間はかかりますが、施工中の変更や相談にも動きやすい形になります。
造園業者に頼む
植栽や庭づくりが中心の場合に向いています。樹種の選定や剪定の知識が深い一方で、駐車場の舗装や車庫のような土木寄りの工事は、別の業者と組み合わせる前提になる場合もあります。
ホームセンターや一括見積もりサイトを使う
商品の価格が分かりやすく、比較の入口としては使いやすい方法です。ただし、実際に施工するのは提携先の工事店になります。誰が現場を管理し、施工後の不具合を誰が受けるのかを、契約の前に確かめておいてください。
なお、業者を見極める視点については、施工実績の中身、建設業許可の有無、追加費用の説明の仕方といった観点があります。ここでは深く立ち入りません。詳しくは別記事で扱います。[姉妹記事リンク予定]

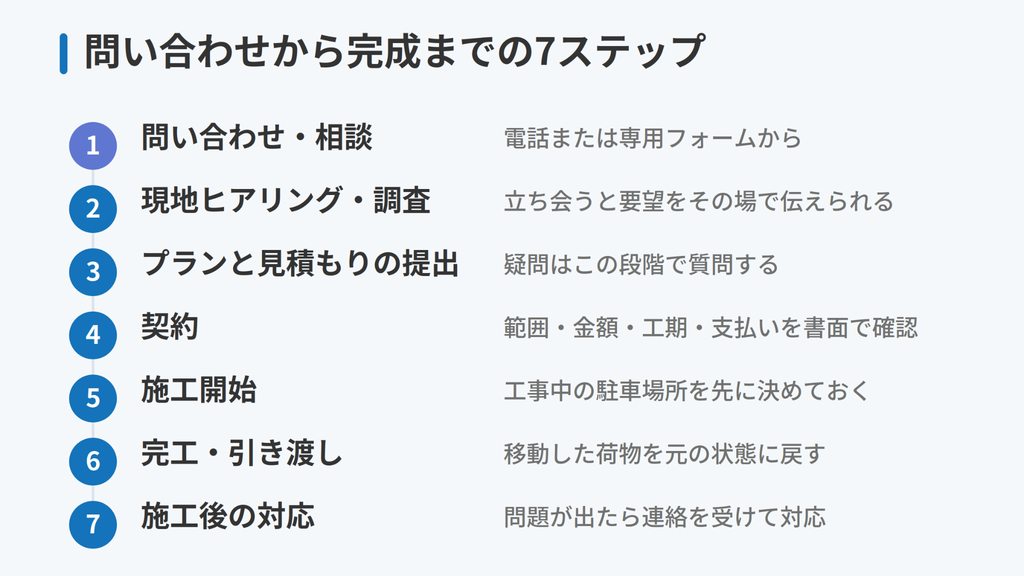

問い合わせから完成までの7ステップ

依頼の流れは、おおむね7つの段階に分かれます。全体像を先に知っておくと、今どの段階にいて、次に何を準備すればよいのかが分かりやすくなるでしょう。
最初は問い合わせと相談です。当社の場合、電話または専用フォームから受け付けております。この段階では、やりたいことが固まっていなくても差し支えありません。
次に現地でのヒアリングと調査を行います。敷地の高低差、道路との取り合い、隣地との境界、既存の設備の位置などを実際に見て確認する工程です。ここに立ち会っていただけると、その場で希望を伝えられます。
3つ目がプランと見積もりの提出です。要望に適した内容をまとめ、金額を提示します。この時点で疑問が残っているなら、遠慮なく質問してください。
4つ目が契約になります。双方が納得したうえで契約を結ぶ段階です。工事の範囲、金額、工期、支払いの条件を書面で確認しましょう。
5つ目が施工の開始です。工事中は敷地の一部が使えなくなるため、車の駐車場所をどこにするかを事前に決めておいてください。
6つ目が完工です。当社では、工事のために事前に移動した荷物を元の状態に戻したうえでお引き渡しをしております。7つ目として、施工後に問題が発生した場合はご連絡をいただき、速やかに対応いたします。

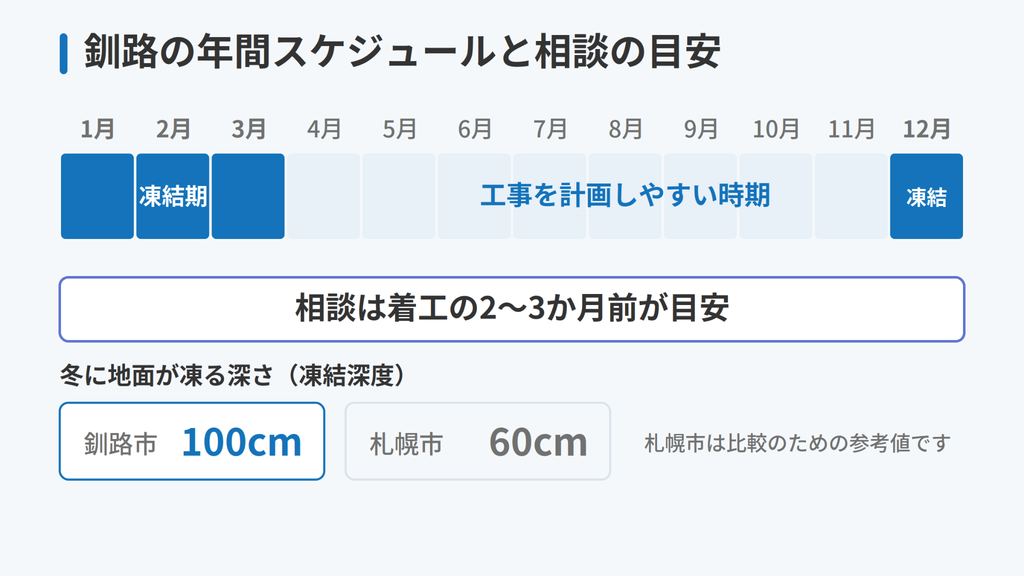

依頼するタイミングと年間スケジュール

釧路でエクステリア工事を考えるなら、相談は着工を希望する時期の2か月から3か月ほど前が目安になります。理由は単純で、施工できる季節が限られているからです。
気象庁の平年値によると、釧路の月平均気温は12月が氷点下1.9℃、1月が氷点下4.8℃、2月が氷点下4.3℃、3月が氷点下0.4℃となっています。プラスに戻るのは4月で、平年値は4.0℃でした。つまり、地面が凍る期間はおよそ4か月に及びます。
さらに具体的なのが凍結深度の数字です。北海道が公表している市町村別の凍結深度は、釧路市が100cm、釧路町が120cm、厚岸町が110cm、白糠町が80cmとなっています。札幌市の60cmと比べると、掘る深さが大きく違うと分かるでしょう。
凍結深度とは、冬に地面が凍る深さのことです。凍った土は膨らんで構造物を持ち上げるため、基礎をその深さより下に納めたり、凍上対策として凍りにくい材料に置き換えたりする必要があります。この置き換えの厚みが、掘削量と残土の量、つまり工期と金額に直結します。
ここで必要になるのが逆算の発想です。冬の除雪を楽にしたくてカーポートやロードヒーティング、つまり路面を温めて雪を融かす設備を入れたい場合、その冬に間に合わせるなら、遅くとも夏のあいだには相談を始めておきましょう。春先に思い立った工事が、その年の冬に間に合わないことは珍しくありません。
一般に、寒冷地ではコンクリートの打設や掘削は凍結期を避けて計画します。冬季の対応は現場の条件と工事の内容によって変わりますので、時期の相談は早めにお伝えいただくのが確実です。

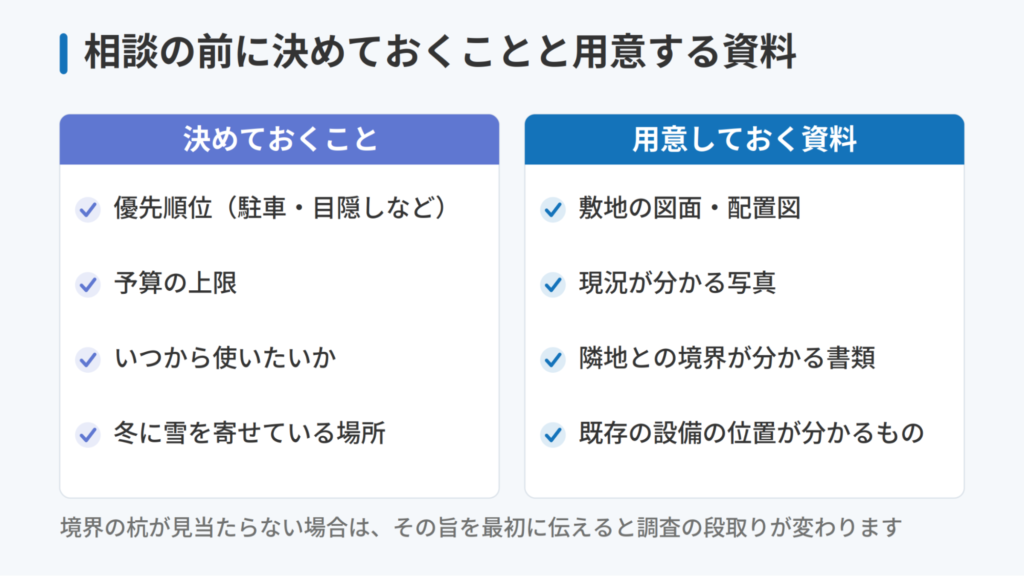

相談前に決めておくことと用意しておく資料

相談の精度は、持ち込む情報の量でほぼ決まります。手ぶらで相談した場合と、図面や写真を持参した場合とでは、提案までの往復回数が変わってくるとお考えください。
決めておきたいのは、まず優先順位です。駐車、目隠し、除雪、見た目のうち、どれを最優先にするのかを決めておくと、予算を調整する場面で何を削るかの判断ができます。次に予算の上限と、いつから使いたいのかという時期を添えてください。
用意しておくと役立つ資料は、家を建てたときの配置図や敷地の図面、現況が分かる写真、隣地との境界が確認できる書類です。境界の杭が見当たらない場合は、その旨を最初に伝えておくと調査の段取りが変わります。
もう1つ、釧路では欠かせない情報があります。冬に雪をどこへ寄せているか、玄関から車までどう歩いているかという、実際の動き方です。ここを設計の前に共有しておくと、雪の置き場を塞ぐような配置を避けられます。
当社の見積もりは無料で承っております。現地でヒアリングと調査を行ったうえで、要望に適したプランと見積もりをお出しする形です。まだ迷っている段階でも構いませんので、気軽にご相談ください。施工の雰囲気をつかみたい方は、施工実績もあわせてご覧ください。
費用の考え方と見積書で確認する項目
見積書で見るべきなのは総額よりも内訳です。どの工事に、どれだけの数量が、いくらの単価で計上されているかが読み取れるかどうかが、比較できる見積書かどうかの分かれ目になります。
一式という表記が多い場合は、その中身を口頭でよいので説明してもらいましょう。数量と単価が分かれば、他社の見積もりと同じ土俵で並べられるようになります。
釧路の現場で金額を左右しやすいのは、次のような項目です。掘削で出た土を運び出す残土処分の量、路盤に使う砕石の厚み、凍上対策として凍りにくい材料に置き換える範囲、融雪設備を入れる場合の電気容量と配線の工事、そして既存のブロックや古い基礎の撤去にかかる手間になります。
金額の幅はメーカーや仕様によって大きく変わるため、一律の相場をあてはめる考え方はおすすめできません。同じカーポートでも、積雪に対する強度の等級が違えば価格も基礎も変わってきます。
補助金については、年度ごとに内容と予算枠が変わる点に注意してください。釧路市には住宅エコリフォーム補助制度があり、令和8年度は4月1日から10月30日までの受付で、予定額に達した時点で終了となります。バリアフリー改修が対象で、外構工事がそのまま対象になるとは限りませんので、適用の可否は市の建築指導課へご確認ください。
釧路町にも住宅リフォーム・耐震化等に係る助成があります。ただし令和8年度の住宅リフォーム分は、予算額に達したため受付が終了しました。補助制度は先着順で締め切られる性質があると理解しておきましょう。
支払い方法も先に確認しておきたい点です。当社では銀行振り込みとクレジットカードに対応しております。金融機関のリフォームローンを使う方法もありますし、新築と同時なら住宅ローンに含められる場合もあります。
依頼して後悔しやすいケース
後悔の多くは、工事の品質ではなく伝え方と確認の抜け落ちから生まれます。事前に知っておけば避けられるものがほとんどですので、代表的なものを挙げておきます。
1つ目は、要望の優先順位を伝えきれていない場合です。予算に合わせて内容を削る場面で、何を残すべきかの判断材料がないと、後から不満が残る形になりがちです。
2つ目は、除雪の動線を考えないまま配置を決めてしまう場合になります。舗装や花壇を広く取った結果、雪を寄せる場所がなくなってしまうと、毎冬その不便を抱えることになります。
3つ目は、隣地との境界の確認が甘い場合です。塀やフェンスは境界に近い位置に立てるため、後から越境が判明すると、やり直しに費用も時間もかかります。
4つ目は、追加費用への備えがない場合になります。掘ってみたら古い基礎やガラが出てくることは実際にあり、その分の撤去と処分は当初の見積もりに含まれていません。契約前に、追加が発生するとしたらどこかを聞いておいてください。
5つ目は、その場で契約を急がされる場合です。訪問販売にあたる契約は、法定の書面を受け取った日から8日間はクーリング・オフができると国民生活センターが案内しています。急かされたと感じたら、いったん持ち帰りましょう。
6つ目は、耐用年数の違いを考えずに一度で全部やろうとする場合になります。舗装、木部、金属部は寿命が異なりますので、順番に手を入れる計画も選択肢に入れてみてください。
よくある質問
外構工事はどこに頼むのが安いですか
一般には、工事会社へ直接依頼したほうが中間の管理費が乗らない分だけ抑えやすいと言われています。ただし工事の内容と仕様によって前後しますので、同じ条件で比較してください。
外構工事の期間はどれくらいですか
カーポート1台分の設置なら数日、駐車場の舗装や塀を含む範囲では2週間から1か月ほどが目安になります。コンクリートは打設後に養生の期間が必要ですので、使えるようになるまでの日数も確認しておきましょう。
冬でも工事はできますか
一般に寒冷地では、コンクリートの打設や掘削を伴う工事は凍結期を避けて計画します。内容によって判断が変わりますので、時期のご相談は早めにお願いいたします。
外構工事の見積もりは無料ですか
当社は無料で承っております。現地調査とヒアリングを行ったうえで、プランと見積もりを提出する流れです。
相見積もりを取っても構いませんか
問題ありません。ただし比較するときは、総額ではなく数量と仕様をそろえてください。同じ「駐車場」でも、路盤の厚みや配筋の有無で内容が違ってきます。
建設業許可がない業者に頼んでも大丈夫ですか
建築一式工事以外では、請負金額が500万円未満の軽微な建設工事であれば許可がなくても請け負えると国土交通省が示しています。金額が大きくなる工事では、許可の有無を確認しておくと安心でしょう。当社は北海道知事許可 般-25 釧 第02766号を受けています。
外構工事に補助金は使えますか
制度によって対象が異なり、外構工事がそのまま対象になるとは限りません。年度ごとに募集の状況も変わりますので、市や町の窓口で最新の内容をご確認ください。
株式会社イチマルへのご相談ください
釧路でエクステリアの依頼先をお探しでしたら、当社にご相談ください。「快適空間をプロデュース」をコンセプトに、カーポートやインターロッキング、フェンス、車庫、ウッドデッキ、植樹まで、規模の大小に関わらず幅広く対応しております。
見積もりは無料です。まずは現地でお話をうかがい、敷地の条件と冬の使い方を踏まえたプランをご提案いたします。営業時間は8時から17時まで、日曜日を定休日としております。
着工の時期から逆算すると、相談は早いほど選択肢が広がるはずです。今年の冬に間に合わせたいとお考えでしたら、下記のフォームからお気軽にお問い合わせください。
